隨著國家對制造業的大力扶持,汽車
圖 1 沖壓車間生產區域
沖壓生產是利用壓力機和模具實現對板材、帶材 整車廠的沖壓生產均為批量生產 福州漢思自2013年起開始探索汽車沖壓生產的高級排產方案
一輛汽車上的沖壓件成千上百,汽車主機廠一般只生產部分沖壓件,且往往是大件,而一些小的沖壓件則由其供應商供貨。整車廠的沖壓車間可以理解為一個獨立的部門,類似一個沖壓件供應商,只是這個特殊的“供應商”就設置在整車工廠內

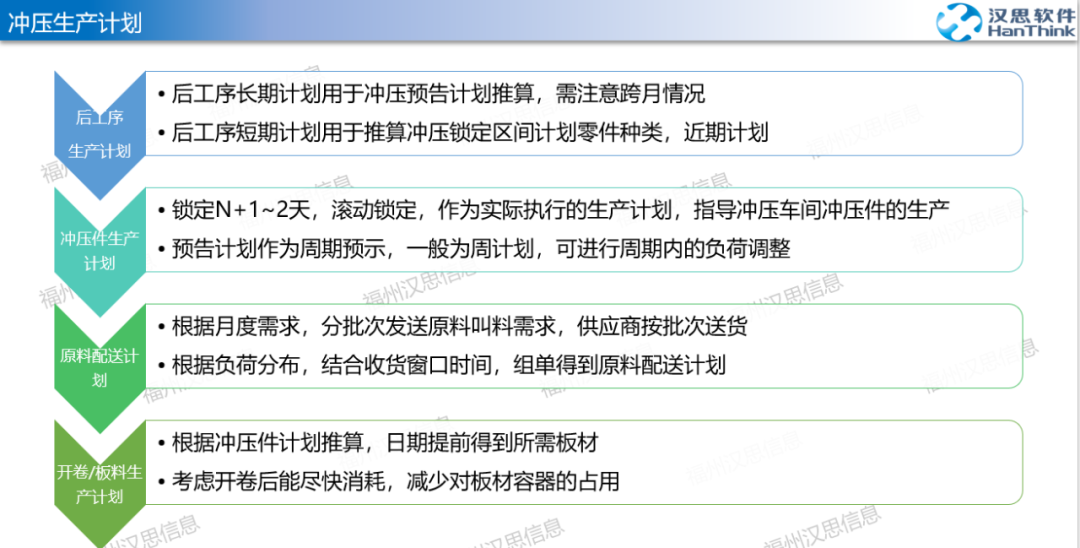

沖壓車間生產不同于整車焊裝、涂裝、總裝完全離散的生產方式,為大批量生產,這主要是由于壓機生產沖壓件類型切換,需要較長的模具準備時間 根據福州漢思的長期實踐總結,沖壓生產計劃排產考慮的需求主要包含以下四個方面: (1)長期和短期的計劃推算需求 長期計劃作為預示計劃,可在一定周期內調節每日的生產負荷,防止日負荷超出日產能。同時長期計劃,可以作為前工序開卷線計劃的推算根據 短期計劃作為基本鎖定的生產計劃,作為實際的執行計劃 同一天預示計劃和鎖定計劃差異

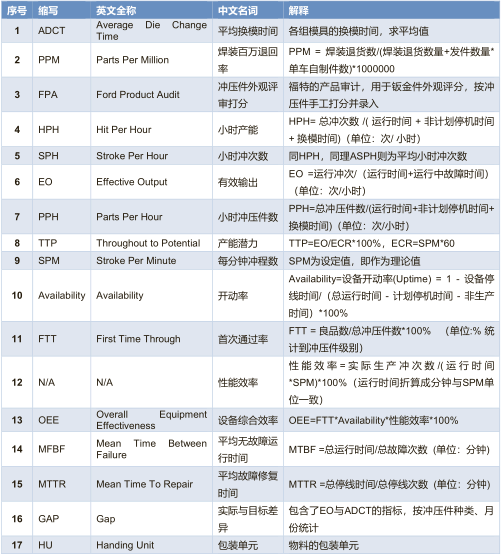

(2)沖壓件生產批次數量計算需求

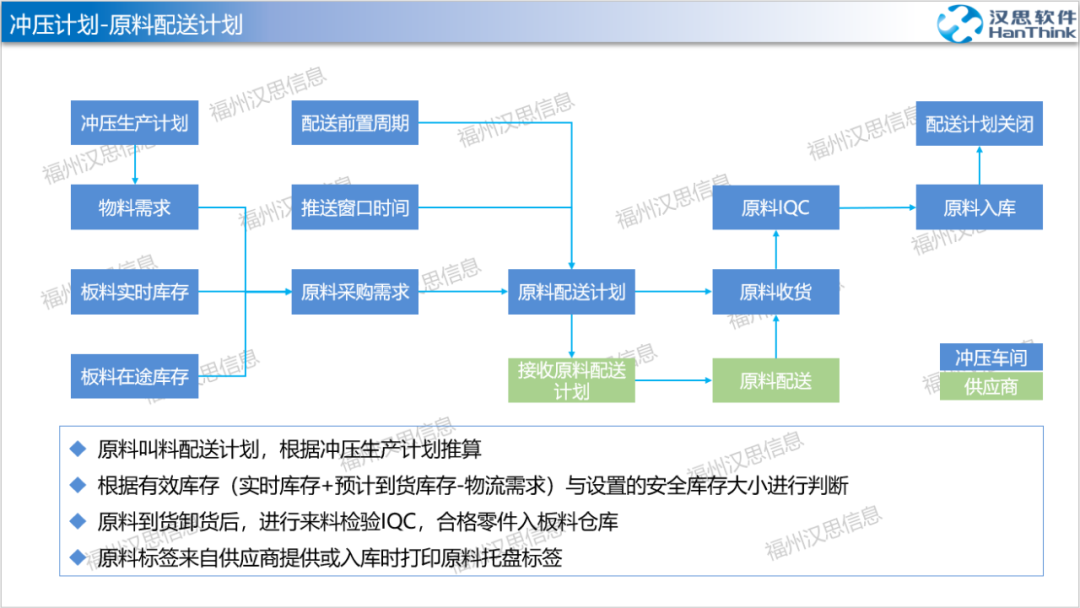

實際沖壓件生產批次的數量不可能無限大 定時不定量:定時的意思是根據后工序計劃消耗推算得到生產時間,后工序計劃時間是確定的 生產批量根據庫存 定量不定時:定量的意思是每次某種沖壓件的生產批次數量是固定數量 每次排產的批次數量為固定設置的數量,一般叫做經濟批量,經濟批量需結合安全庫存使用,是量產過程中逐漸確認穩定的經驗值。 無論是哪種批量確認方式,排產后均需要能夠人工進行調整,以滿足不同場景的需求。 (3)沖壓件生產順序和時間的計算需求 沖壓件需按緊急程度優先級順序進行生產 (4)原料計劃的推算需求 原料的叫料配送或板料的開卷生產,要比沖壓件生產的計劃時間更提前,且原料作為沖壓件生產的必須條件,若缺料則沖壓件生產無法進行。但由于板料的存儲區大小和板料托盤容器有限,因此沖壓車間希望能提高板料托盤的周轉率,減少原料在存儲區的存放時間 沖壓車間計劃主要分為3類:沖壓件生產計劃、開卷/板料生產計劃、原料配送計劃。后工序生產計劃為虛擬消耗數據,進行庫存模擬消耗。
首先根據月度消耗計劃,評估月度產能負荷關系:

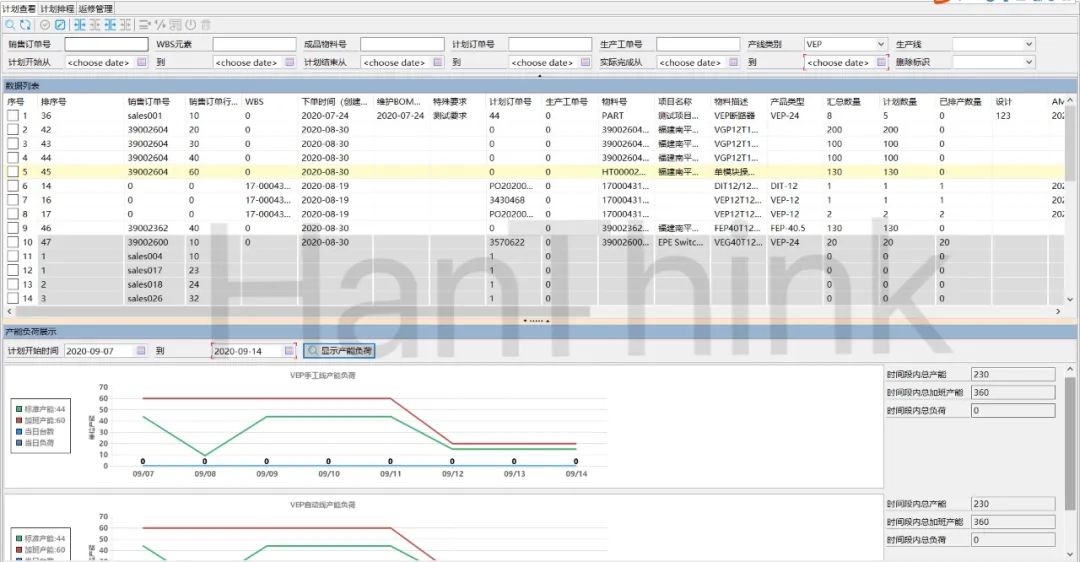

若負荷超出產能則進行報警提示 圖 2 產能負荷分析預警
沖壓鎖定計劃和預示計劃的邏輯基本相同,不同點在于作為消耗的計劃是否鎖定。
系統自動排產的內容包含鎖定區間計劃和預示區間計劃

預示計劃如上次所示 圖 3 工作日歷模板維護
鎖定區間計劃作為實際即將執行的計劃,按觸發方式可以分為: 后工序需求計劃模擬消耗觸發 優點:提前推算 缺點:始終是計劃推計劃 實際庫存消耗觸發 優點:根據實際情況推算 缺點:無法推算長期預告計劃

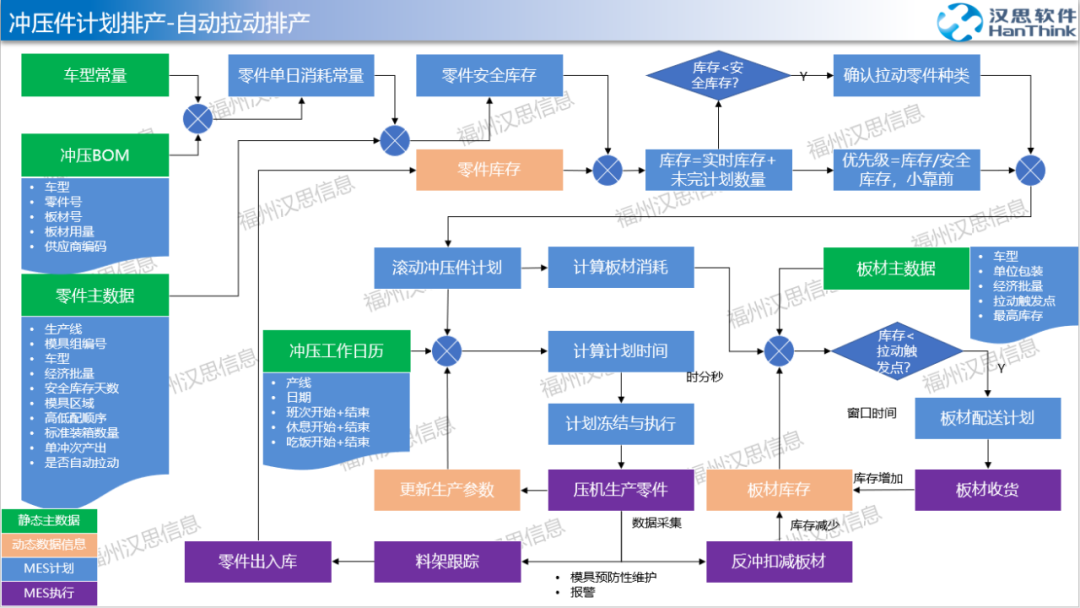

實際根據福州漢思實施的汽車沖壓排產案例 圖 4 鎖定計劃拉動管理界面
第1種推算方式

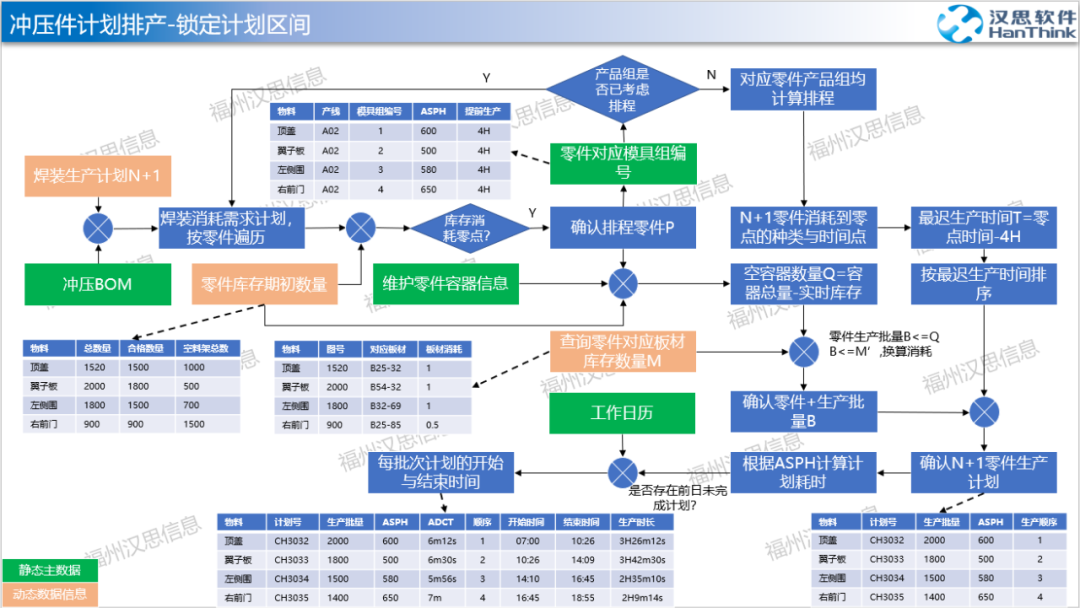

1. 根據后工序生產計劃,結合沖壓BOM 2. 遍歷后工序需求計劃,結合期初沖壓件庫存數量 3. 庫存消耗到零點時間前,則必須生產完成足夠的數量供后工序消耗 4. 確認要生成生產計劃的沖壓件,需要確認數量和順序、生產時間。 5. 批次數量P根據多個數據進行,其中空容器可裝箱的沖壓件數量為Q,板材能夠生產的沖壓件數量為M’,則當前沖壓件的生產批次數量P需滿足:當日需求-實時庫存≤P≤Q,并且PP≤M’; 6. 生產時間必須早于庫存消耗零點的時間之前生產,并且滿足設置的前置周期T 7. 沖壓件生產計劃確認后
第2種推算方式,以實際庫存和安全庫存對比觸發拉動,具體推算邏輯為:

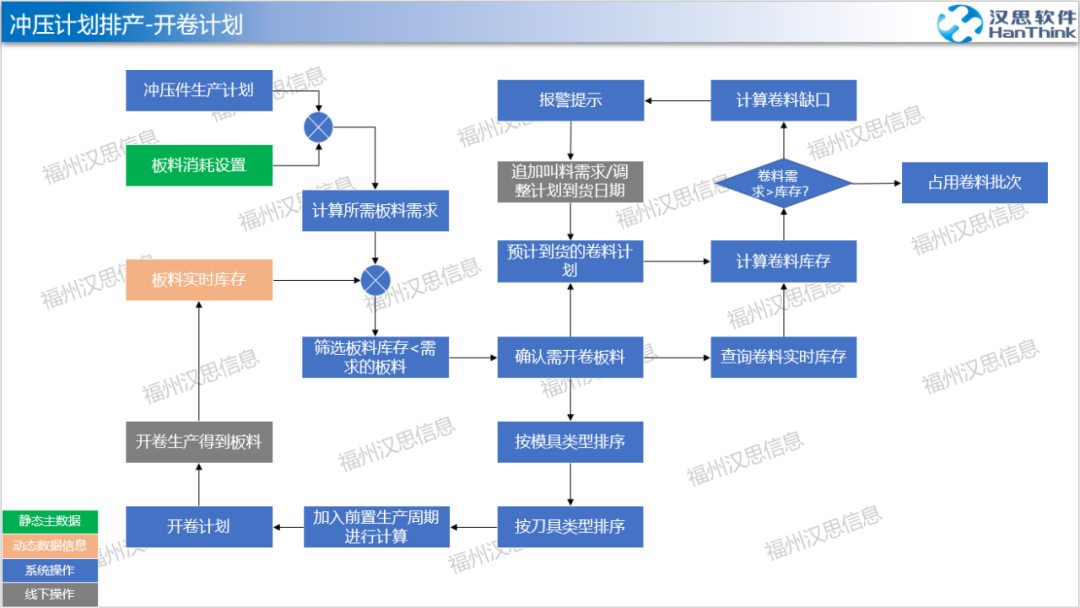

1. 根據后工序消耗常量和沖壓BOM、結合安全庫存天數計算零件(沖壓件)安全庫存(這里的消耗常量只用于計算安全庫存數量,為了方便后續調整而設計,不作為虛擬消耗); 2. 每間隔固定時間進行一次推算拉動計劃,實時輪訓各零件庫存和安全庫存設置的大小,低于安全庫存的零件在本次推算需要生成生產計劃,注意零件庫存=零件實時庫存+該零件未完計劃數量; 3. 零件的生產批量使用設定的經濟批量,本輪生成的零件生產計劃排列在已有未完生產計劃的后面,按計劃狀態=未上線計劃篩選,根據優先級(可以根據庫存:安全庫存大小確認優先級,也可按其它方式定義優先級)重新排列未上線計劃的順序。已凍結生產順序的計劃,不納入本次推算排序中 4. 確認生產計劃后 5. 空料架容量和板料數量作為計劃關聯數據進行展示和預警; 6. 板料數量不足,則生成板料生產/配送計劃,并加入生產/配送前置周期的時間,作為板料生產/配送計劃的時間;配送計劃根據設定的窗口時間組單,組成統一的配送計劃進行叫料; 7. 結合壓力機的設備數據采集,可跟蹤展示的實際沖程數,計算更新生產節拍數據。這個功能依賴壓機數據采集,反沖板材的消耗數量可根據需要選擇。若不進行板材反沖消耗,則以板料上線和退料功能進行跟蹤 圖 5 壓力機運行監控

8. 零件出入庫跟蹤管理 1. 生產第1個批次時 2. 下一批次計劃未開始前,需確認可用板料庫存數量、模具狀態和空料架可用庫存 圖 6 庫房中的沖壓件料架

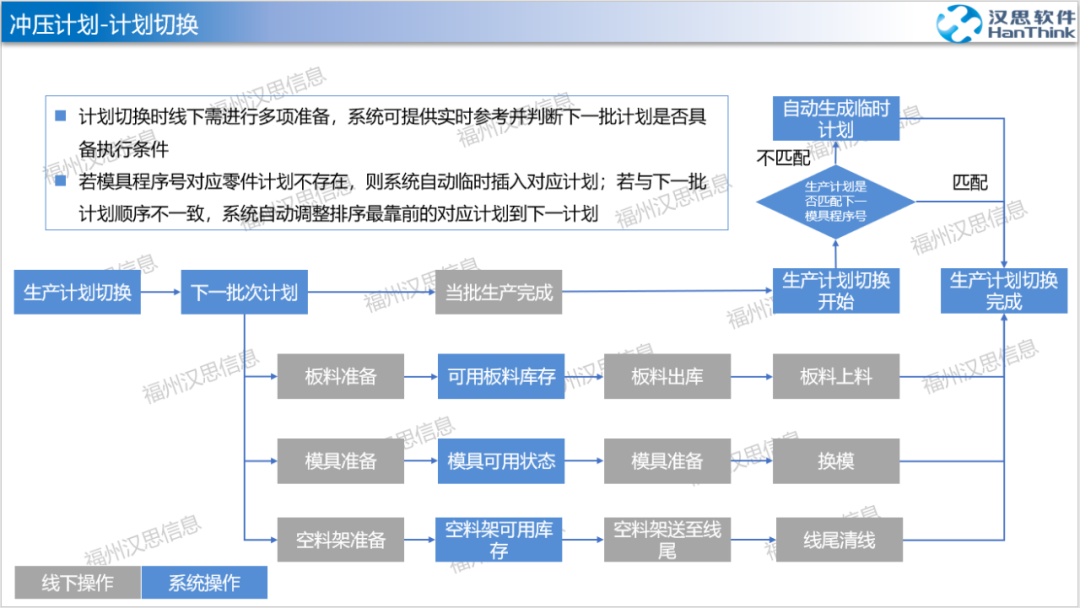

3. 計劃批次切換需完成4個動作: (1)更換模具
